24小時全國免費熱線 400 183 0060
首頁 » 億誠建設項目管理有限公司資訊中心 » 新聞中心 » 行業動態» BIM在工程成本估算中的應用

BIM在工程成本估算中的應用

文章出處:責任編輯:查看手機網址
掃一掃!BIM在工程成本估算中的應用掃一掃!
人氣:-發表時間:2018-03-05 10:39【

設計過程中可產生很多類型的成本估算,包括設計階段早期的成本概算到設計完成后更精確的成本預算。很明顯,等到設計階段結尾才形成一份成本預算并不是理想的方式。如果我們?cè)谠O(shè)計完成后發現項目預算超支,就只有兩種選擇:取消項目或者運用價值工程削減開支和降低質量。設計過程中的期間成本估算有益于及早發現問題,以便于決策者們能夠提前考慮備選方案。在這種工作流程下設計師和業主能做出更有依據的決策,最終也將提高施工質量并滿足成本要求。BIM技術極大地促進了這種期間成本估算的發展。

在早期設計階段,量化信息唯有那些與體積、面積有關的數據,比如空間類型、周長等等。這些數據對稱為參數化成本估算的計算方法是足夠的,即基于主要的建筑參數進行計算。這些參數依賴于建筑的類型,例如停車場的停車位數量與樓層數量、商業空間每種類型的數量和面積、樓層數量、商業建筑使用的材料質量等級、建筑的地理位置、電梯數量、外墻面積、屋頂面積等等。不幸的是,在初步設計階段這些參數一般是不可得的,因?yàn)閷?duì)象類型尚未被定義。而BIM設計體系則不同。因此,將早期的設計模型輸人BIM軟件中以提取工程量的信息并進行成本概算是很重要的。Beck Technology的DProfiler建模和估算系統就是這種系統類型的一個實例。

隨著設計漸趨成熟,可以從建筑模型中直接快速地提取更多詳細的空間和材料數量信息。所有的BIM工具都具備這種功能,來提取部件的數量、空間的面積和體積、材料的數量,并根據不同的進度將這些數據形成報告。這些數量信息對于生成成本概算綽綽有余。對于承包商需做的更為精確的成本估算,可能有一些問題,即部件(尤其是配件組合體)的定義是否得當、能否提取用于成本估算的數量信息。比如,BIM軟件中提供了混凝固地基的尺寸,但是沒用包括植入其中的錨固鋼筋數量,或者是提供了內部分隔墻的面積,但是沒有包括其中的螺栓數量。雖然這些問題都是可以解決的,但是需要特殊的BIM工具盒相應的預算系統。如果使用總承包和專業承包商在設計階段參與進來的IPD交付模式,就可以在設計早期得到精確的成本估算。同事,承包商的施工經驗也有助于設計階段減少模型修改,節省成本和時間。

應當注意的是,盡管建筑模型可以完成準確的統計工程量,但是他病不能代替估算。在建造過程中,估價師扮演者至關重要的角色,他們的工作遠不只是工程量統計和測算。成本估算的過程包括評估影響成本的項目條件,如不規則墻體、特殊的零件盒困難的準入條件。如今,還沒有能夠自動識別這些條件的BIM工具。估價師應該注意到利用BIM工具可以講艱苦的工程量統計工作變得方便,可以快速的實現可視化、識別和評估各類條件,更多時間用于施工可行性檢查、優化分包商和供應商的報價。一個詳細的建筑模型同時是一個降低風險的工具,可以顯著降低投標造價,因?yàn)樗档土瞬牧嫌昧客?jí)的不準確性。

利用BIM來完成工程量同級來支持預算流程,估價師可以有很多種選擇。沒有一個BIM工具擁有所有的表格處理或者估算軟件包,所以估價師需要找出一種適于資深估算工作的方法。主要選擇如下三種:

1、將建筑構件的數量導入估算軟件;

2、將BIM工具與估算軟件直接關聯起來;

3、使用BIM工程量統計工具。

一、將工程量導入估算軟件

如上一篇文章所述,軟件商提供的大部分BIM工具都具有提取和統計部件數量的功能。這些功能能同時也具有將同級數據輸出到電子表格或者外部數據庫的特性。僅在美國,就有超過100個的商業估算軟件包,許多針對特定專業而開發的。調查表明,微軟的excel表格是最常用的估算統計工具。對于很多估價師來說,能夠提取工程量數據并將數據導入通用的excel表格就足夠了。然而,這種方法需要大量的預先設置和一套標準化的建模流程。為了拓展excel的應用,以下工作過程是必須的。

二、直接將BIM部件與估算軟件相關聯

第二種方法是,通過插件或者第三方軟件將BIM工具直接與估算軟件包相關聯。許多大型估算軟件都能為多種BIM工具提供插件,在這里我們就不一一列舉了。估價師通過這些工具能夠?qū)⒛P椭械牟考苯优c程序、計算原則或者估算軟件包中的項目或是外部的成本數據庫相關聯。這些程序和計算原則將決定現場加工或者預制部件設立和安裝需要哪些資源及步驟。程序和計算原則經常包括施工所需活動的參考說明,例如放置模板、鋼筋、混凝土、添加劑和翻模。估價師能夠通過計算原則按照部件屬性來統計施工量或者手動輸入非建筑信息模型提取的數據。程序中也包括了描述必要資源的例如人工、設備、材料等和想關成本和時間的項目支出。因此,所有用來建立完整的成本估算和詳細的基本活動列表的信息都可以用于施工規劃。如果其中的信息與BIM部件相關,則可用于生成一個思維模型。這個圖形模型也可以被鏈接用來進行成本估算,并圖示成本估算中相關聯的模型組件。這對于確定未進行成本估算失聯的對象是很有幫助的。

這種方法很適合于熟悉使用標準化的專業預算軟件和BIM工具的承包商。但是,如果分包商和不同專業使用不同的BIM工具,那么就很難管理集成BIM部件信息。這種高度集成的方法具有明顯的好處,但也有潛在的缺點,那就是承包商必須完成一個單獨的模型。當然,如果建筑師沒有使用BIM工具,那么承包商是必須要建這個模型的。當情況并非如此時,一旦設計師們和承包商就模型中的構建定義達成一致,那么設計師的模型就變成了承包商模型的起點,這樣更有效率。如果項目團隊都在一個標準化軟件平臺上工作時,這種方法是比較合適的。這需要設計-建造的推進模式或者在項目一開始就整合項目的主要參與者的合同(IPD管理模式)。再次重申,早期的整合與協調是BIM技術有效發揮作用的關鍵。

三、使用工程量統計工具

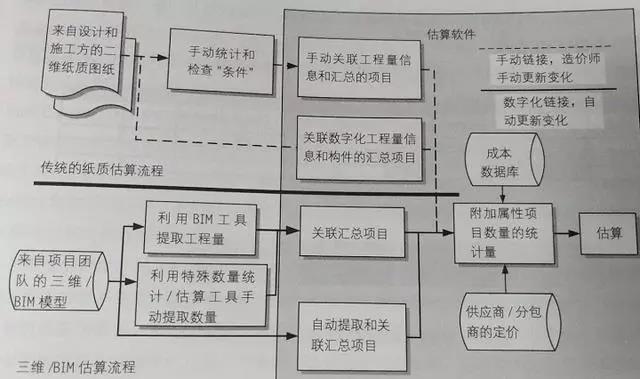

第三種方法如下圖所示

把不同BIM工具中的數據導入專門的工程量統計工具。這樣,估價師就可以使用一款專門定制的統計軟件,而不必學習BIM軟件中的所有功能。這些工具通常包括直接關聯項目中具體項目和組合件,對模型中的“條件”進行朱姐和生成可視化的統計清單的特定功能。同時,這些軟件工具也提供不同程度的自動提取或手動統計功能的支持。造價師需要使用自動和手動相結合的方式來完成所需的大量的工程量統計和條件檢查。

當建筑模型發生改變時,必須把新的尸體關聯進估算任務,這樣才能在建筑模型內生成準確的成本估算,而這依賴于已完成的建筑模型的精度和詳細程度。

對于如何通過BIM支持特定的工程量估算來減少錯誤、提高準確性和可靠性,估價師和承包商應該有明確的認識。更重要的是,關鍵階段的變化通常是估價師日常必需面對的難題,而BIM這種在項目關鍵階段對變化做出快速反應的能力能夠讓他們獲益。

下面是一些供參考的導則:

1、對于預算BIM僅僅只是開始,沒有任何一個工具可以做到格局一個建筑模型自動完成全部的預算工作。下圖說明了一個建筑模型只能為成本估算提供所需信息的一小部分(材料數量和部件名稱)。其他信息則需要參照規范或由估算師手動接入。

需要特別注意的是BIM僅能為估價師提供所需要計算造價的一部分信息,而BIM部件則提供工程量信息,但經常缺乏詳細的人工費、暫定工日,材料費和機械臺班費的自動計算。

2、從簡單入手。如果你是使用傳統的手動的估算方法,那么首先要嘗試數字化或屏幕統計,以適應數字化統計方法。當估價師有了足夠信心并可順暢的使用數字化統計方法后,就可以考慮開始使用BIM工具了。

3、從計數開始。最容易使用BIM的地方就是借助BIM進行工程量測算以及與技術相關的項目預算,如門、窗和衛生潔具等。許多BIM工具也提供進度安排功能及具體部件、模塊和其他實體的簡單查詢和統計功能。這些功能也可以得到驗證和確認。

4、從單一的工具開始,然后逐步向集成化過程轉變。在BIM軟件或特定的統計程序中進行工程量估算是最簡單那的開始。這兼騷了模型數據在不同應用傳遞過程中可能出現的錯誤和問題。當估價師認可了單一軟件包所提供數據的準確性和可靠性,模型數據就能向次級工程量同級軟件中傳遞并進行確認。

5、制定明確的精細期望水平。BIM工程量統計的精細程度是整個建筑模型精細程度的反映。如果建筑模型中沒有包含鋼筋,那么這些數值就不會被自動計算。估算師必須明確模型信息的范圍和呈現的內容。

6、從某個專業或者部件類型開始并致力于解決其中的問題。

7、以標準化為開端的自動化。為了充分的利用BIM工具,設計師和估價師需要相互協調從而標準化建筑部件及與部件相關的工程量統計方法。此外,為了得出精確的子部件和組件數量,如墻體中的螺栓,為這些組件制定標準是必須的。你有可能需要對你所使用的BIM系統中的尸體定義進行修改,才能準確的獲得用于造價預算的工程量信息,比如實體中不會提供石膏板墻板安裝中需要膠帶的長度。

6655
