土方回填的施工方法及處理措施
大跨度結構、高層、超高層建筑物越來越多,設計標準與結構負荷對基礎穩定性要求也越來越高,回填土的施工質量與施工工藝也越來越得到重視。今天和大家分享土方回填的施工方法及常見問題的解決。
一、土方回填的施工方法
(一)人工夯實方法

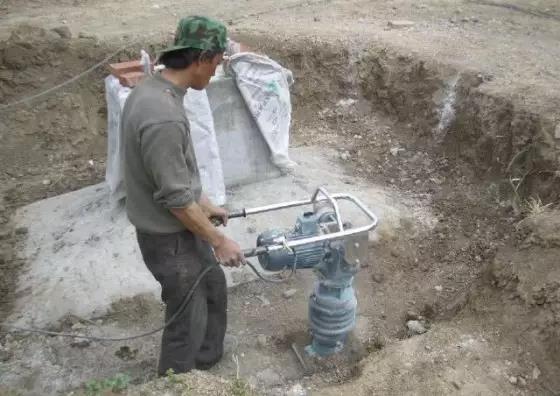

1、機械應用不到位和回填面積比較小時采取人工夯實辦法。
2、采用小型機具夯實時,填土厚度不宜大于625cm,每層壓實3~4遍,打夯前先平整填土,再使用打夯機依次夯打,均勻且不留間隙。
3、在打夯機打夯時要按一定方向進行,一夯壓半夯,夯夯相連,行行相連,兩邊縱橫交,分層夯打。夯實基槽及地坪時,行夯路線應由四邊開始,然后夯向中間。
4、回填管溝時,人工先行在管子周圍填土夯實,應同時從管道兩邊進行,至管頂0.5m以上。
(二)機械壓實方法

1、為確保填土均勻性及密實度,提高碾壓效率,在碾壓前,先用輕型推土機推平,低速預壓4~5遍,使平面平實;再采用振動平碾壓實碎石土,應先靜壓,而后振壓。
2、用平碾壓路機進行填方壓實,應采用“薄填、慢駛、多次”的方法,填土厚度均不應超過25~750cm,每層壓實6~8遍,應從兩邊逐漸壓向中間碾壓,應避免漏壓。邊角、邊坡邊緣壓實不到之處,應鋪以人力夯實或小型夯實機具配合夯實。
3、平碾碾壓一層完后,應用人工或推土機將表面拉毛,土層表面太干時,應灑水濕潤后繼續回填,以保證上、下層結合良好。
二、填土壓實方法
(一)碾壓法
碾壓法是利用機械滾輪的壓力壓實土壤,使之達到所需的密實度。碾壓機械有平碾及羊足碾等。適用于碎石土,砂土,粉土,低飽和度粘土,雜填土等,對飽和粘性土應慎重采用。
(二)夯實法
夯實法是利用夯錘自由下落的沖擊力來夯實土壤,土體孔隙被壓縮,土粒排列得更加緊密。人工夯實所用的工具有木夯、石夯等;機械夯實常用的有內燃夯土機和蛙式打夯機和夯錘等。16份知名企業《項目管理手冊》最新word版夯錘是借助起重機懸掛一重錘,提升到一定高度,自由下落,重復夯擊基土表面。夯錘錘重1.5~3t,落距2.5~4m。還有一種強夯法是在重錘夯實法的基礎上發展起來的。其錘重8~30t,落距6~25m。其強大的沖擊能可使地基深層得到加固。強夯法適用于粘性土、濕陷性黃土、碎石類填土地基的深層加固。
(三)振動壓實法
振動壓實法是將振動壓實機放在土層表面,在壓實振動作用下,土顆粒發生相對位移,而達到緊密狀態。在正常條件下,對于砂性土的壓實效果,振動式效果較好。
三、回填問題的處理措施
(一)場地積水問題
現象
由于場地平整面積過大、填土過深、未分層夯實;場地周圍沒有做排水溝、截水溝等排水設施,或者排水設施設置不合理,排水坡度不滿足要求;場地周圍沒有做排水溝、截水溝等排水設施,或者排水設施設置不合理,排水坡度不滿足要求以及測量誤差超過規范要求等原因,而導致場地內在平整以后出現局部或大面積積水。
預防措施
在施工前結合當?shù)厮牡刭|(zhì)情況,合理設置場地排水坡(要求坑內不積水、溝內排水暢通)、排水溝等設施,并盡量與永久性排水設施相結合。如果施工期跨雨期的,要做好雨期施工現場排水措施。場地回填土按規定分層回填夯實,要使土的相對密實度不低于85%。
治理方法
(1)明溝排水法;沿場地周圍開挖排水溝,再在溝底設集水井與其相連,用水泵直接抽走(排水溝和集水井宜布置在施工場地基礎邊凈距0.4m以外,場地的四角或每隔20~40m應設1個集水井)。
(2)深溝排水法。如果場地面積大、排水量大,為減少大量設置排水溝的復雜性,可在場地外距基礎邊6~30m開挖1條排水深溝,使場地內的積水通過深溝自流入集水井,用水泵排到施工場地以外溝道內。
(3)利用工程設施周圍或內部的正式滲排水系統或下水道,將其作為排水設施,在場地一側或兩側設排水明溝或暗溝,把水流引入滲排水系統或下水道排走,此法較經濟。
(二)橡皮土
現象
由于使用了含水量比較大的腐植土以及泥炭土或者粘土、亞粘土等原狀土土料回填。打夯以后,基土發生顫動、受壓區四周鼓起形成隆起狀態(土體體積未變化)、土體長時間不穩定。
預防措施
(1)現場鑒別,要求回填土料“手握成團、落地開花”。
(2)回填前,不允許基坑內有垃圾、樹根等雜物,清除基坑內積水、淤泥。
治理方法
(1)如果土方量很小,挖掉換土,用2∶8或3∶7的灰土(雨、冬期不宜用灰土,避免造成灰土水泡、凍脹等事故)、砂石進行回填。
(2)如果面積大,用干土、石灰、碎磚等吸水材料填入橡皮土內。
(3)如果工期不緊,把橡皮土挖出來,晾曬后回填。
(三)回填土密實度不達標
現象
填土的場地在荷載作用下,地基引起比較大的變形,地基穩定性降低。
形成原因
(1)土料含水量太小,影響了夯實(碾壓)的效果,造成夯實(碾壓)不密實;含水量太大,則易形成橡皮土。
(2)土料不符合設計或施工規范要求,有機質超過規范要求(大于5%)。
(3)填土過厚,未分層夯實。
(4)機械能力不夠。
預防措施
(1)選擇回填的土料及其性質必須符合設計要求。
(2)填土密實度應根據工程性質的要求而定,壓實系數等于土的控制干密度除以土的最大干密度。
(3)設計有要求時,要通過現場土工試驗,并且嚴格進行分層回填夯實,加強對土料含水量的控制。
治理方法
換土回填,翻出晾曬、風干后回填,填入吸水材料,施打擠密樁。
來源:網絡
如有侵權請聯系刪除
同類文章排行
- 交通部印發公路水運工程施工安全治理能力提升行動方案
- 青海:調整建設工程現行定額人工費單價!7月1日起執行
- 水利部印發《水利工程造價管理規定》
- 西安住建局:關于進一步加強房屋使用安全管理的通知
- 西安:關于加強2023年高、中考期間噪聲污染管控的公告
- 山東省住房和城鄉建設廳 山東省發展和改革委員會關于繁榮建筑創作的若干措施
- 寧夏加強建設工程監理工作 四種行為將被列入“黑名單”
- 住房和城鄉建設部發布2023年信用體系建設工作要點
- 福建省住建廳:5月26日18點起,停止受理二級建造師等注冊業務!
- 云南:5月22日起,實施換發全國統一電子證書!6月30日后舊版失效!
