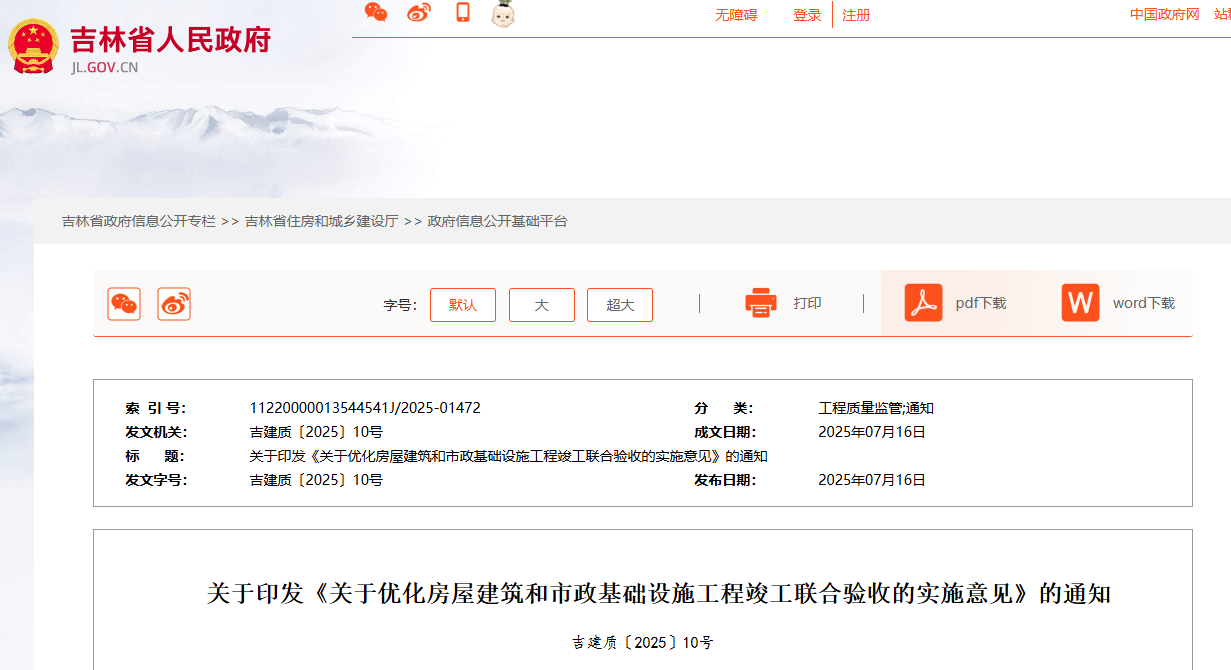

吉林省人民政府:關于優化房屋建筑和市政基礎設施工程竣工聯合驗收的實施意見

文章出處:責任編輯:查看手機網址
掃一掃!吉林省人民政府:關于優化房屋建筑和市政基礎設施工程竣工聯合驗收的實施意見掃一掃!
人氣:-發表時間:2025-07-16 10:31【


各市(州)、縣(市)住房城鄉建設、自然資源、公安、國家安全、市場監督管理、國防動員辦公室、政務服務和數字化建設管理、通信管理、氣象等管理部門、國網吉林省電力有限公司:

現將《關于優化房屋建筑和市政基礎設施工程竣工聯合驗收的實施意見》印發給你們,請認真貫徹執行。

附件:關于優化房屋建筑和市政基礎設施工程竣工聯合驗收的實施意見

吉林省住房和城鄉建設廳 吉林省自然資源廳

吉林省公安廳 吉林省國家安全廳

吉林省市場監督管理廳 吉林省國防動員辦公室

吉林省政務服務和數字化建設管理局 吉林省氣象局

吉林省通信管理局 國網吉林省電力有限公司

2025年7月16日

附件:

關于優化房屋建筑和市政基礎設施工程竣工聯合驗收的實施意見

為深入貫徹落實《吉林省持續優化營商環境2025年重點行動方案》(吉政辦發〔2025〕4號)要求,持續提升我省營商環境競爭力,切實響應企業合理訴求,創新工程竣工聯合驗收機制,優化驗收流程,全面提高工程建設項目聯合驗收效率,推動建設項目及時投入使用并充分發揮效益,結合我省實際,特制定本實施意見。

一、總體要求

以全面優化聯合驗收流程為核心任務,大力創新并推行“按需驗”“限時驗”“單獨驗”等一系列改革舉措。通過深度整合各類驗收事項,大幅壓縮審批時限,顯著提升驗收工作效率,實現工程建設項目竣工驗收“一次申請、聯合辦理、限時辦結”,為項目及時投入使用提供堅實保障,持續優化營商環境。

二、具體內容

(一)采取需求響應式驗收,精準服務項目建設

尊重企業自主選擇權,企業可根據工程建設驗收階段實際情況,自主選擇聯合驗收或單項驗收形式,以及具體驗收事項。對于已具備獨立使用功能,且符合法律法規、施工圖紙及合同要求,達到驗收標準的單位工程,企業有權自主決定驗收時間,避免因部分工程未完成而造成整體驗收捆綁等待。

1.整體聯合驗收方式

企業可根據工程建設驗收階段情況,將規劃驗收、檔案驗收、工程質量竣工驗收監督、消防驗收(或備案)、人防工程竣工驗收監督、房產測繪成果審核6個專項審核驗收事項,以及供水、排水、燃氣、熱力、電力、通信、有線電視7個市政配套服務事項全部納入聯合驗收,最大程度減少企業多頭跑、重復報的問題。

2.部分聯合+單項驗收方式

企業可根據工程建設實際進度,靈活選擇、合理搭配聯合驗收事項,可以在申請聯合驗收前,將規劃、工程質量、消防(或備案)、人防工程、城建檔案驗收事項提前完成,也可以將以上5項驗收工作納入聯合驗收階段一并辦理,充分滿足企業多樣化需求。

3.開展提前服務

建立健全各項驗收提前服務機制。在項目建設過程中,自然資源、住建、消防、人防等相關部門主動介入,通過定期走訪、專題會議等形式,為建設單位提供精準的政策咨詢和專業的技術指導,幫助建設單位提前做好驗收準備工作。對于建設單位提出的個性化驗收需求,相關部門應組織專題研究,制定定制化解決方案,切實解決企業實際問題。

(二)采取限時辦結制驗收,全面提升驗收效率

1.嚴格壓縮辦理時限

各相關部門在接收企業提交的驗收申請和報送材料后,須在規定時限內完成審核工作,并一次性提出辦理意見。依托吉林省工程建設項目審批管理系統,對聯合驗收各環節辦理時間進行實時監控。當某個環節辦理時間超過規定時限時,系統自動發出預警信息,督促相關部門及時辦理。對于超時未辦結的,嚴格按照相關規定追究責任部門和責任人的責任,確保驗收工作高效推進。

2.明確具體辦理時限

將驗收事項(不含消防備案抽查項目)整體辦理時限壓縮至10個工作日以內。具體時間分配如下:材料審核階段為3個工作日,確保對企業提交材料進行全面、細致審核;現場驗收階段為5個工作日,組織專業人員對工程現場進行實地查驗;整改合格后復驗階段為2個工作日(整改期間不計入辦理時限),對企業整改情況進行復核,確保工程符合竣工要求。

(三)采取專項獨立式驗收,有效破解驗收難題

1.非住宅類工程分期驗收

針對非住宅類工程建設項目,在符合項目整體質量安全要求且達到安全使用條件的前提下,對于辦理了同一建設工程規劃許可證的項目,企業可申請分期聯合驗收。竣工驗收備案部門按照分期驗收結果,分別出具竣工驗收備案證明,助力企業分階段推進項目建設和投入使用。

2.市政配套設施單獨驗收

允許企業根據工程進度,對供水、排水、供電、熱力、燃氣、通信、有線電視等市政配套服務設施,由各責任部門進行單獨驗收,同時將工程檔案驗收事項納入市政配套服務設施驗收環節,驗收合格后建設單位及時將工程檔案向城建檔案管理機構報送,保障項目各階段有序推進。

3.單體建筑或標段單獨驗收

對于建設周期較長、需分期投入使用的項目,企業可依據工程實際進度,以單體建筑或者標段為單位,對具備獨立使用功能且達到安全使用條件的單位工程進行單獨驗收。驗收合格的部分,可先行投入使用,有效提高項目資金使用效率和資源利用效率。

(四)強化數字化支撐,持續提高服務效能

依托吉林省工程建設項目審批管理系統,進一步優化竣工驗收全流程網上審批功能,完善數據傳輸與存儲機制,實現各部門之間數據互聯互通、共享共用。建立材料問題獨立處理機制,單個部門發現材料問題時,不連帶其他部門退回,避免企業重復提交材料,切實減輕企業負擔,提升驗收服務的便捷性和高效性。

三、工作要求

(一)加強部門協同配合

各級住建部門充分發揮牽頭作用,聯合自然資源、消防、人防、市政公用等相關部門,建立常態化、高效的協調機制。定期召開聯席會議,及時研究解決聯合驗收過程中出現的各類問題,加強部門間信息共享和工作協同,形成工作合力,確保聯合驗收工作順暢推進。

(二)優化企業服務體驗

在各級政務服務大廳設立聯合驗收服務專窗,配備業務精通、服務意識強的工作人員。為企業提供全方位政策咨詢、詳細流程指導,以及全程幫辦、代辦服務。通過主動服務、靠前服務,助力企業高效完成驗收工作,不斷提升企業滿意度和獲得感。

(三)加強宣傳指導工作

各相關部門要及時、準確傳達本實施意見的政策精神,確保政策執行到位。充分認識優化聯合驗收工作的重要意義,明確責任分工,通過多種渠道開展多方位宣傳,廣泛告知企業相關政策和辦理流程。建立健全反饋機制,及時收集企業和群眾意見建議,持續優化驗收程序,推動聯合驗收工作不斷完善。
