干貨總結,鋁模板深化答疑25條通用技術問題!

文章出處:責任編輯:查看手機網址
掃一掃!干貨總結,鋁模板深化答疑25條通用技術問題!掃一掃!
人氣:-發表時間:2021-06-03 14:18【

1.確定鋁模板深化設計和施工范圍,樓棟、樓層及標高范圍;

2.墻模板加固采用螺桿還是拉片體系,這需要提前與主體勞務溝通確認;

3.外墻是否優化為全剪力墻形式,因涉及到結構設計模型調整,需提前與原設計單位溝通;

4.二次結構固化,如構造柱、過梁,需提供構造柱定位圖,建筑平面門窗洞口尺寸;

5.過梁及下掛梁底標高計算方式確認,如為板上下掛梁,應明確范圍及梁高限制;洞口兩側過梁外伸長度;過梁與一次主體距離或者兩道過梁間距小于一定數值直接拉通設置;

6.門窗洞口部位小墻垛一次結構優化范圍,如長度300以內一次優化等;

7.廚衛間反坎模板隨墻還是隨板,各有優缺點,反坎高度確認;

8.預留洞口位置、尺寸及數量:需提前繪制平面定位圖,如傳料口、放線洞、甭管洞等,以及洞口鋁模形式,是否采用階梯式;

9.滴水線的設置位置及形式,滴水線定位及尺寸,由于外墻很多部位有建筑做法,需結合具體項目圖紙確定,另外不要忘了樓梯滴水線;

10.水井、電井和設備管道井等結構樓面板是否采取預埋套管進行一次澆筑施工;另外由于該部位預埋套管經常與墻模第一道背楞沖突,需現場進行二次鋁模加工;


11.外窗企口優化:衛生間平窗、普通飄窗、廚房平窗、普通飄窗、防火窗飄窗等不同類型企口優化,企口寬度及厚度尺寸?采用內縮還是外擴方案?一般廚衛間及公區考慮后期貼磚,一般不設置企口;

12.剪力墻/結構梁與非承重墻相接觸時,接觸部位預留抹灰槽收口,實現混凝土墻、梁免抹灰。該壓槽有垂直連接墻和順接墻,一般只順接墻留壓槽;

13.電梯門洞口尺寸確認,需電梯廠及提前確認尺寸及高度;

14.煙道口尺寸及形式,是否設置反坎;

15.水井、電井反坎高度;

16.鋁模是否設置水電管道壓槽;

17.鋁模K板是同結構平還是高出5cm;

18.戶內強弱電箱預留,一般鋁模不考慮,現場預埋木盒;

19.外架形式:型鋼挑架需考慮型鋼層洞口預留;爬架需考慮點位K板形式優化,便于爬升導軌固定;需爬架公司提前提供點位圖及標高;

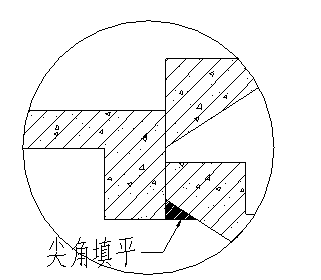

20.樓梯梯梁與梯板交界處尖角填平優化確認;


21.樓梯模板是否考慮上三步體系;樓梯休息平臺一般不設置蓋板,梯段設置蓋板,且需要考慮透氣孔和觀察和振搗口;是否設置防滑壓槽;

22.外墻大線條是否鋁模板一次考慮,空調板等于樓層標高不同,需設置蓋板及透氣孔等;

23.施工電梯安裝部位如有反坎或者窗下墻需預留,兩個單元設置一個電梯時,單元間施工洞口部位如有反坎也需取消;

24.兩個單元時需確定先后施工次序;

25.模板配置:標準板1套;K板2套;頂板板底豎向支撐3套;梁底豎向支撐3套;樓梯、飄窗、懸挑板等特殊節點位置豎向支撐4套。
