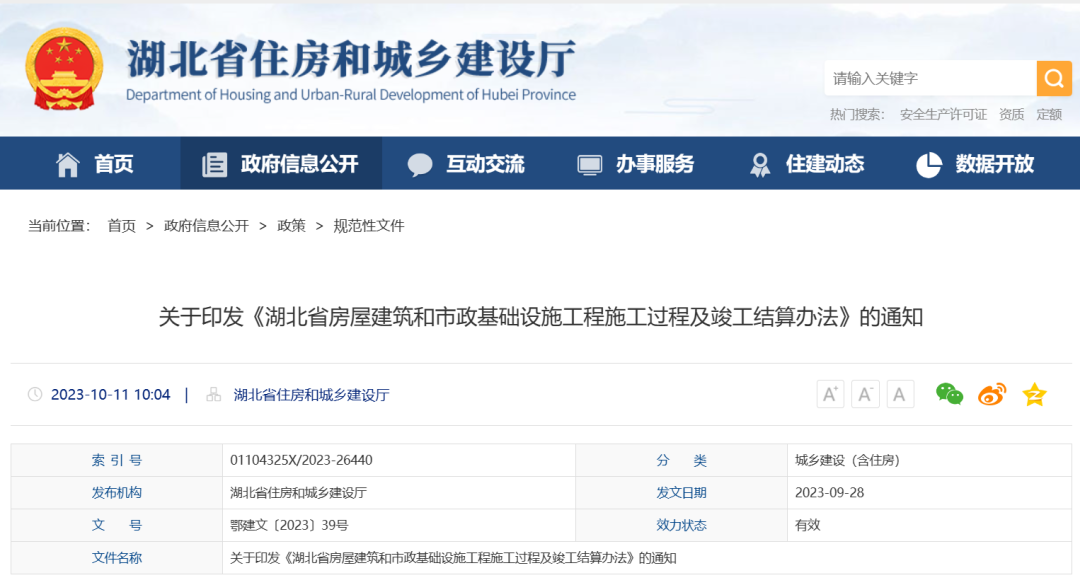

湖北省房屋建筑和市政基礎設施工程施工過程及竣工結算辦法
10月11日,湖北省住建廳印發了《湖北省房屋建筑和市政基礎設施工程施工過程及竣工結算辦法》,本辦法自發布之日起施行。
各市、州、直管市、神農架林區?。ǔ牵┙ň?、財政局:
為進一步規范房屋建筑和市政基礎設施工程計價和工程款支付行為,有效解決拖欠工程款和拖欠農民工工資問題,優化營商環境,促進建筑業持續健康發展,根據《省人民政府辦公廳關于印發支持建筑業企業穩發展促轉型若干措施的通知》(鄂政辦發〔2023〕12號)等文件有關精神,我們制定了《湖北省房屋建筑和市政基礎設施工程施工過程及竣工結算辦法》。現印發給你們,請認真貫徹落實。
附件:湖北省房屋建筑和市政基礎設施工程施工過程及竣工結算辦法
湖北省住房和城鄉建設廳
湖北省財政廳
2023年9月28日
附件:
第一章 總則
第一條 為進一步規范房屋建筑和市政基礎設施工程計價和工程款支付行為,有效解決拖欠工程款和拖欠農民工工資問題,優化營商環境,促進建筑業持續健康發展,依據《中華人民共和國招標投標法》《中華人民共和國民法典》《保障農民工工資支付條例》《財政部住房城鄉建設部關于完善建設工程價款結算有關辦法的通知》(財建〔2022〕183號)《省人民政府辦公廳關于印發支持建筑業企業穩發展促轉型若干措施的通知》(鄂政辦發〔2023〕12號)有關要求,結合我省實際,制定本辦法。
第二條 在湖北省行政區域內新發包的施工工期在一年及以上的房屋建筑和市政基礎設施工程應采用施工過程結算。
第三條 施工過程結算也稱分段結算或者期間結算,是指發包人與承包人根據法律規定或者合同的約定,將竣工結算分解到形象節點中,對分階段驗收合格的已完工程量確認工程價款(包括變更、簽證、索賠、調價、獎勵、暫估價確認和相應的規費稅金等合同約定的價款調整)并支付的工程結算方式。
第四條 施工過程結算應符合國家法律、法規、規章、強制性標準對工程結算的規定。
第五條 施工過程結算是竣工結算的組成部分,竣工結算時原則上不再對已生效的過程結算文件進行審核,確有存在違反法律法規除外。
工程預付款按合同約定撥付,原則上預付比例不低于合同金額的10%,不高于合同金額的30%。政府機關、事業單位、國有企業投資項目工程進度款支付比例不得低于已完工程價款的85%。社會投資項目工程進度款支付比例不得低于已完工程價款的80%。工程質量保證金預留比例不得高于工程價款結算總額的1.5%,鼓勵以銀行保函的方式替代工程質量保證金。承包人認真履行合同約定責任的,缺陷責任期到期后,發包人按規定返還保證金。
竣工結算價款等于已生效的全部節點施工過程結算價款與施工過程結算價款以外的工程價款之和。
第六條 國有資金投資工程發包人要加強與發改、財政等部門的溝通銜接,落實工程造價確定與控制的首要責任,穩步有序做好施工過程及竣工結算。同時要加強資金籌措,確保項目資金到位,滿足施工過程結算支付需求。
第七條 發承包雙方造價技術人員配置應滿足施工過程及竣工結算工作需求,及時歸集施工過程中涉及過程結算的技術經濟資料,提高施工過程結算效率。
第二章 節點劃分指導原則
第八條 施工過程結算節點的劃分應結合工程實際情況,以實現質量驗收、工程計量、進度管理、安全考核等目標為原則。
第九條 施工過程結算辦理頻次,一年原則上不低于4次;技術特別復雜的項目,一年原則上不低于2次。具體劃分事宜可參考以下節點。
(一)根據主要分部工程合理劃分施工過程結算節點:
1.房屋建筑工程:可劃分樁基礎工程、地下室結構、主體結構、裝飾裝修等節點;
2.道路工程:可劃分管線工程、路基涵洞工程、路面工程等節點;
3.橋梁工程:可劃分樁基礎工程、橋涵結構工程、路基工程、路面工程等節點;
4.隧道工程:可劃分洞挖襯砌工程、路基路面工程、隧道設施等節點;
5.軌道交通土建工程:車站工程可劃分圍護及土方工程、結構工程、裝飾裝修等節點;區間工程按各個區間劃分節點;
(二)可以根據自身能力和項目特點,適當增加施工過程結算次數。分部工程施工時間超過一年的,可以按標志性節點繼續劃分結算節點,其中:房屋建筑工程按樓層劃分,道路工程、隧道工程按設計樁號劃分。
(三)工程項目分批施工的,先行施工的先行辦理施工過程結算。
第三章 招投標與合同約定
第十條 采用施工過程結算的工程項目,進行招投標時,應在資格預審公告、招標公告、招標邀請書中明示。招標文件中明確的施工過程結算節點等相關要求,投標文件應全面響應。
第十一條 采用施工過程結算的工程項目,在招標文件和施工合同內容中應對下列事項作出約定:
(一)施工過程結算的節點;
(二)施工過程結算價款的計量、計價、支付的程序、方式和時限,支付比例;
(三)施工過程結算時的價格調整方法;
(四)施工過程結算價款支付時,預付工程價款和工程進度款的抵扣方式、抵扣比例;
(五)施工過程結算時,措施項目費的支付方式;
(六)施工過程結算時應包含的工程造價風險內容與幅度;
(七)施工過程結算履約擔保和工程保險的方式、時間和費用;
(八)施工過程結算質量保證金或保函扣留方式和時限;
(九)施工過程結算發生結算價款爭議的解決方法;
(十)施工過程結算逾期責任。
第四章 結算與支付
第十二條 完成施工合同約定節點工作內容且工程質量合格或達到合同約定目標的,應按施工合同約定的程序和時限及時辦理施工過程結算。
(一)承包人應按合同約定的施工過程結算節點要求,完成施工過程結算書編制,并在約定期限(合同未約定的應在該項節點工程已施工完成并驗收合格后28天內)向發包人遞交施工過程結算申請書(單)及相關資料,承包人超過約定時限不報送的,視為放棄。對質量不合格的,應當在整改并驗收合格后辦理施工過程結算。
(二)發包人收到施工過程結算文件后,應在約定期限內(合同未約定的應在收到承包人遞交的過程結算申請書(單)28天內)完成施工過程結算的核對、確認,形成過程結算成果文件。
超過約定時限不核實的,視為同意承包人報送金額作為過程結算金額,并應及時按照合同約定完成相應價款的支付。
第十三條 施工過程結算相關資料包括施工合同、補充協議、施工圖紙、招標投標文件、工程變更、現場簽證、工程索賠等依據性資料和成果文件。
第十四條 采用總價合同的工程項目,原則上各節點施工過程結算價款之和(扣除合同價款調整部分)不得超過簽約合同總價。
各節點施工過程結算價款之和(扣除合同價款調整部分)超過合同總價的,在合同價款作出調整前,暫停超出合同總價的工程進度款的支付。
第十五條 采用單價合同的工程項目,各節點施工過程結算價款之和(扣除合同價款調整部分)超過合同總價時,發承包雙方和(或)受委托的造價咨詢企業應及時分析原因,調整合同價款。
第十六條 需要根據工程量拆分的清單項目,按約定節點完成的工程量與合同工程量的占比計算,施工過程結算的占比總和不得超過100%。合同價款調整部分不參與占比計算。
第十七條 發承包雙方或一方發現已完成的施工過程結算成果文件有錯漏,經發承包雙方復核同意修正的,可在下個節點的施工過程結算或竣工結算中支付或扣除。
第十八條 施工過程結算中計量、計價有爭議的部分,發承包雙方協商作出暫定結果,暫定結果在不影響合同履約的前提下,可作為施工過程結算支付依據,不得作為竣工結算依據。
合同雙方或一方不同意暫定結果的,爭議部分可在工程造價管理機構或第三方調解機構協調下進行調解,調解不成,爭議部分可留在下個結點或竣工結算時解決。無爭議部分應按施工合同約定辦理施工過程結算。
第十九條 各節點施工過程結算所遺留的問題,應在竣工結算時解決。
第二十條 承包人依據雙方達成一致的成果文件,向發包人申請支付工程過程結算價款,發包人應在收到申請后按施工合同約定支付。約定不明或未約定的,按施工合同中竣工結算價款的約定支付。
發包人延期支付施工過程結算價款的,按合同約定和相關的規定承擔違約責任。
第二十一條 建設工程完工后,建設單位應當及時組織相關參建單位辦理竣工結算、竣工驗收等工作,可委托工程造價咨詢企業對竣工結算文件進行審核,竣工結算文件不得重復審核,工程竣工結算應在提交聯合竣工驗收申請后一年內完成。建設單位應當按照竣工結算文件及時支付工程款,不得以未完成政府審計作為延期工程結算、拖欠工程款的理由。竣工結算文件由建設單位報工程所在地建設工程造價管理機構備案。
第五章 監督管理
第二十二條 各級住房城鄉建設行政主管部門要會同發改、財政、審計等主管部門按照有關法律法規和本辦法規定,按職責分工加強施工過程及竣工結算活動監督管理,確保過程結算及竣工結算工作有序推進。
第二十三條 施工過程及竣工結算納入智慧工地監管,建設單位、施工單位、受委托的造價咨詢企業等未按合同約定及本辦法規定報送、辦理、支付結算價款的,作為不良行為記錄,并在湖北信用住建平臺上予以公布,公布時限按有關規定執行。
第六章 附則
第二十四條 本辦法由省住房和城鄉建設廳會同省財政廳負責解釋。
第二十五條 本辦法自發布之日起施行。
下一篇: 已經是最后一篇了 上一篇: 住建部:2022年全國建設工程...
相關資訊
- 新政下建設工程過程結算與進度結算、竣工結算的底層邏輯,臨近年底結算你不得不清!
- 湖南:11月1日施行,有效期5年!全面推行施工過程價款結算和支付!進度款支付比例不得低于80%!
- 陜西省西咸新區財政金融局絲路經濟帶能源金融貿易區統一路工程項目竣工結算審核采購結果公告(陜西)
- 廣東7部門:竣工結算比例不得低于97%!政府工程進度款支付比例不得低于80%!
- 住建廳:國有資金投資工程應當實行“施工過程結算”!竣工結算不得對已確認的部分重新核定!
- 黑龍江:國有資金投資工程應當實行施工過程結算!竣工結算不得對已確認施工過程結算的部分重新核定
- 住建廳:全面推行施工過程結算,取消最高投標限價按“定額計價”規定!
- 再見,竣工結算!又一省印發施工過程結算管理暫行辦法,明年1月1日起實施
- 南沱鎮紅碑村花椒產業水利設施配套工程竣工結算審核結果公告(重慶)
- 建設工程竣工結算審核10大要點
同類文章排行
- 湖北省房屋建筑和市政基礎設施工程施工過程及竣工結算辦法
- 住建部:2022年全國建設工程監理統計公報
- 西安市招標投標制度規則清理的情況公示
- 浙江省注冊建造師信用評價的實施意見
- 財政部:關于政協第十四屆全國委員會第一次會議第04161號(財稅金融類264號)提案答復的函
- 陜西省建設監理協會:關于印發《陜西省專業監理工程師和監理員培訓教育實施辦法》的通知
- 湖北住建廳:關于優化建設工程企業資質審批工作的通知
- 西咸新區:以信用體系建設為抓手,探索推行“承諾即批”改革
- 江西:關于進一步加強全省建設工程企業資質審批管理工作的通知
- 韓城市住建局全力筑牢建筑施工安全生產“防火墻”
